Versorger macht "unerwarteten Fund": In Dresden-Plauen wird länger gebaut

Dresden - Ärgernis zum Schulstart! In Plauen müssen sich Anwohner auf eine verlängerte Bauzeit einstellen.

An der Kreuzung Chemnitzer Straße/F.-C.-Weiskopf-Platz wird noch länger gewerkelt.

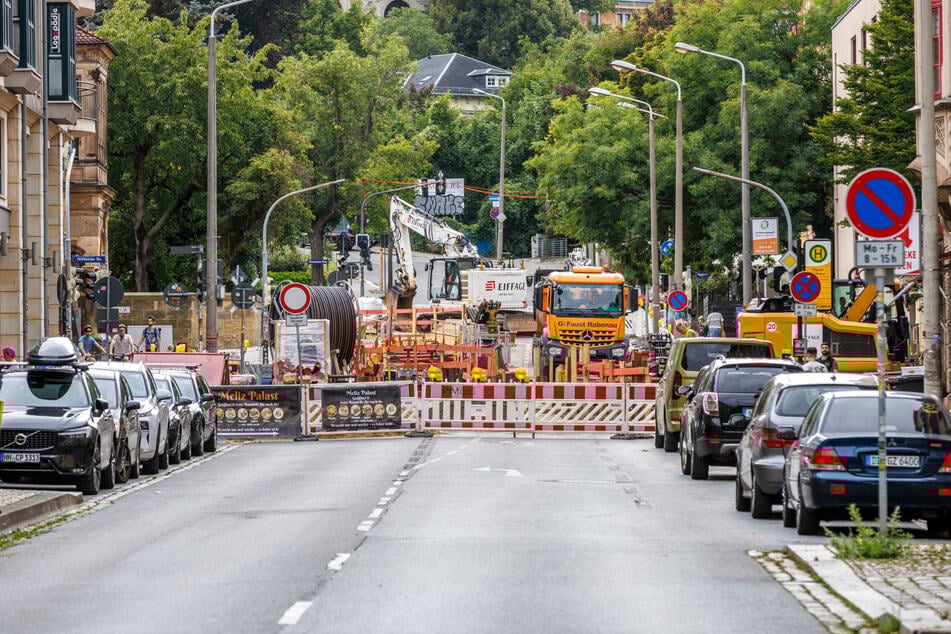

An der Kreuzung Chemnitzer Straße/F.-C.-Weiskopf-Platz wird noch länger gewerkelt.  © Eric Münch

Die Arbeiten an der Kreuzung Chemnitzer Straße/F.-C.-Weiskopf-Platz sowie auf der Coschützer Straße für eine neue 110-kV-Hochspannungsleitung dauern nun bis zum 5. September 2025 an.

Grund ist der Fund alter Abwasserleitungen, die vorab nicht bekannt waren und erst entfernt werden mussten.

Eine Sprecherin von SachsenEnergie erklärte gegenüber TAG24: "Solche unerwarteten Funde treten auf Baustellen immer wieder mal auf. Das kann zum Beispiel daran liegen, dass Baumaßnahmen aus früheren Jahrzehnten nicht ausreichend dokumentiert wurden." Aus welcher Zeit die Rohre stammten, konnte das Unternehmen nicht sagen.

Asphalt statt Pflaster: So läuft der Ausbau der Königsbrücker Straße
Dresden Baustellen Asphalt statt Pflaster: So läuft der Ausbau der Königsbrücker Straße

Die Baumaßnahme ist Teil einer rund vier Kilometer langen Trasse zwischen dem Umspannwerk Räcknitz und dem Kraftwerk Nossener Brücke. Sie soll auch die steigende industrielle Stromnachfrage in Dresden absichern.

Die Sperrungen bleiben vorerst - Busse fahren Umleitungen

Gut zu sehen: Hier ist noch nicht alles fertig.

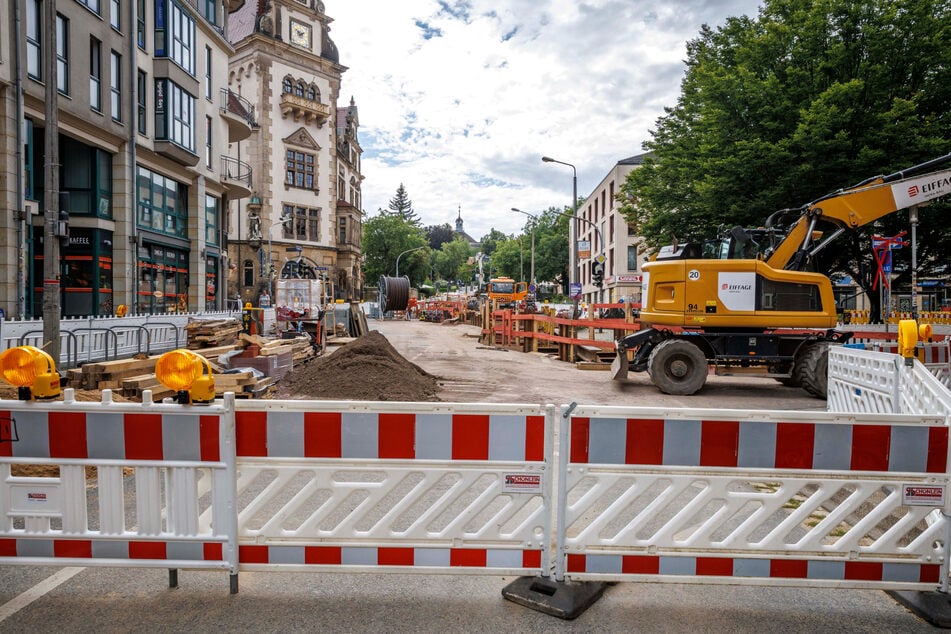

Gut zu sehen: Hier ist noch nicht alles fertig.  © Eric Münch

Während der Sperrung nutzt die Stadt die Gelegenheit, den Asphalt der gesamten Fahrbahn zu erneuern.

Bis zur Wiedereröffnung am 6. September bleiben die Sperrungen im Umfeld der Coschützer, Nöthnitzer, Chemnitzer Straße und dem F.-C.-Weiskopf-Platz bestehen.

Die Buslinien 62, 63 und 85 fahren weiterhin Umleitungen.

Wegen Havarie! Ab Montag Straßenbahn-Umleitungen
Dresden Baustellen Wegen Havarie! Ab Montag Straßenbahn-Umleitungen

Die Bauarbeiten hatten am 30. Juni begonnen und sollten ursprünglich bis zum 11. August fertig sein.

Erstmeldung von 13.25 Uhr, zuletzt mit neuen Fotos aktualisiert um 14.44 Uhr.
